设计助力扶绥县南部光伏快速推进


  2023年初,中能建集团对广西崇左市的光伏项目进行了工作检查,并就各项目的建设进度提出了明确要求,对扶绥县南部光伏项目(以下称“本项目”)要求于2023年7月实现发电并网。我公司设计小组全力投入,加快设计工作进展,助力本项目按期或提早实现并网发电。

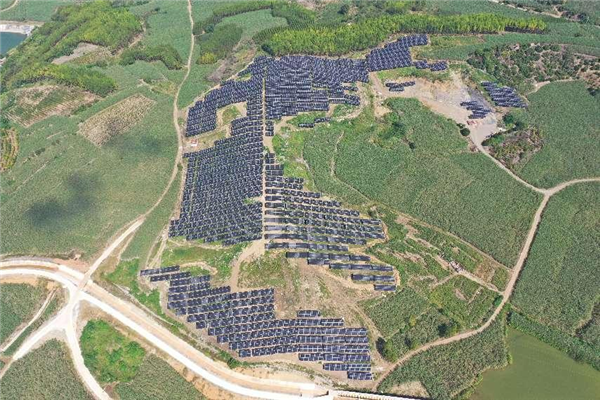

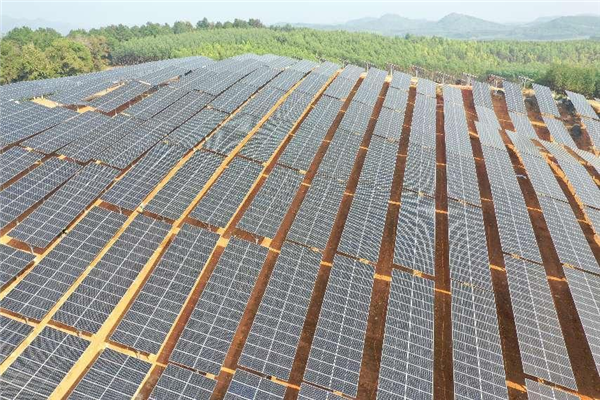

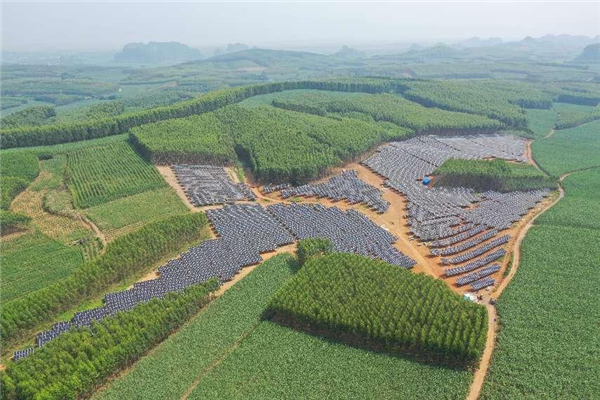

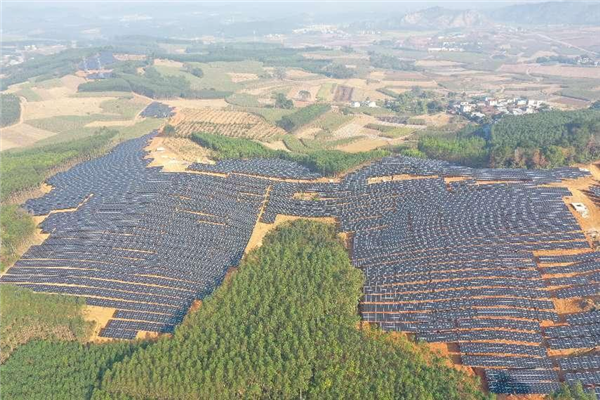

  本项目工程场地位于广西崇左市扶绥县东罗镇东罗村、岑凡村、东斗村,以及柳桥镇渠齐村、新村附近的丘陵,站址区域中心处于东经107°42′48.22″、北纬22°21′43.71″。光伏电站场地总体由40处分散的地块构成,最大相间约20km。场地原始地貌为低矮丘陵,地势有一定起伏,地面高程140.0m~256.0m,自然坡度5°~28°,主要种植桉树和甘蔗为主,缓丘间夹有沟谷,山体朝向多样。




  本项目系统装机容量为230MW(直流侧320.6347MWp)。共有64个3.25MW、4个2.5MW、4个2MW和3个1.6MW光伏发电子系统,共计75个光伏发电子系。通过技术与经济综合比较,结合场地面积等因素,光伏组件选用540Wp单晶硅双面光伏组件,逆变器选用250kW组串式逆变器,23串接入1台逆变器,共922台。箱变选用3台1600kVA,4台2000kVA,4台2500kVA,64台3250kVA,共计75台箱变。占地面积约为5800亩。




  本项目于2022年09月06日开工后,公司即选派得力人员组建成设计小组进驻广西,紧密配合中能建广西电力设计院开展设计工作。随着项目的推进,设计组以严谨的态度、高效的进度、良好的服务深得广西院认可,尤其是今年初集团检查后,设计组已多次到扶绥进行驻场设计,及时解决施工中遇到的相关问题,对项目的快速建设起到了良好的助推作用,有效地保障了项目工期能按时达到业主要求。






供稿:周晓斌
